衢州東港環保熱電2017年10月份工程簡報

瀏覽次數: 1519

  【工程名稱】

  衢州東港環保熱電有限公司熱電聯產二期擴建第二階段、#1-6爐煙氣超低改造、供熱管網工程

  【工程概況】

  衢州東港環保熱電有限公司成立于2004年5月,注冊資本10000萬元,占地192畝,員工210余人。公司一期工程總投資3.5億元,總裝機容量為36MW,******熱負荷184.2噸/時,配備先進的DCS控制系統。二期擴建工程擬投資3.5億元,選用高溫高壓的150t/h循環流化床鍋爐3臺,配套18MW高溫高壓背壓機組2臺,改造一臺原有15MW次高溫次高壓抽凝機組為15MW高溫高壓背壓機組。第一階段已投資2億元建成2爐一機及改造原有15MW次高溫次高壓抽凝機組為15MW高溫高壓背壓機組,第二階段投資1.2億元新建1爐1機項目已于2015年6月開始實施,并在2017年1月并網發電,全廠最終形成7爐5機的生產規模,全廠裝機容量為72MW,平均供熱能力將達450t/h,******供熱量達550t/h。

  【本月工程完成情況】

  1.熱網管道工程

  ①金瑞鴻支線按計劃進場施工,目前已基本完成所有土建支墩基坑的開挖以及部分墊層澆筑。

  ②金瑞鴻支線管道安裝甲供材料招標基本完成,并確定供貨單位。

  ③沈家仙鶴通汽后,目前北線主管網已滿負荷狀態,沈家仙鶴末端壓損較大,為緩解北線主管網壓力,目前在進行北線東大紙業、晶鑫紙業接口改造以及下一步海力支線接至南線的改造工程。

  ④熱網零星支線工程年前還有4-5家需建設,目前在設計階段。

  2.廠內第二階段擴建

  ①#7爐#5機土建工程決算與審計單位對接過,計劃下周三方去杭州對接。消防驗收已通過,房產證辦理手續需決算完稅后才能辦理。

  ②#7爐#5機項目環保現場檢測結果已出,預計11月份出相應報告。

  3、超低改造

  ①#3-4爐超低改造已完成,目前在調試階段,#1-6爐超低改造按計劃在2017年年底前全部完成。

  ②10月份完成2臺煙囪超低排放改造后的煙氣在線監測系統(CEMS)的更換工作。

  【相關問題反饋及跟蹤】

  【招標情況】

  1、熱網金瑞鴻支線甲供材料招標

  【資金使用情況】

  1、 已支付35KV備用線路高可靠性供電費28萬元整。

  2、 已支付#1-2爐超低改造工程監理費。

  3、 已支付新建儲煤場以及均瑤牛奶支線工程監理費。

  4、 已支付金瑞鴻支線工程30%預付款。

  【工程施工圖表資料】

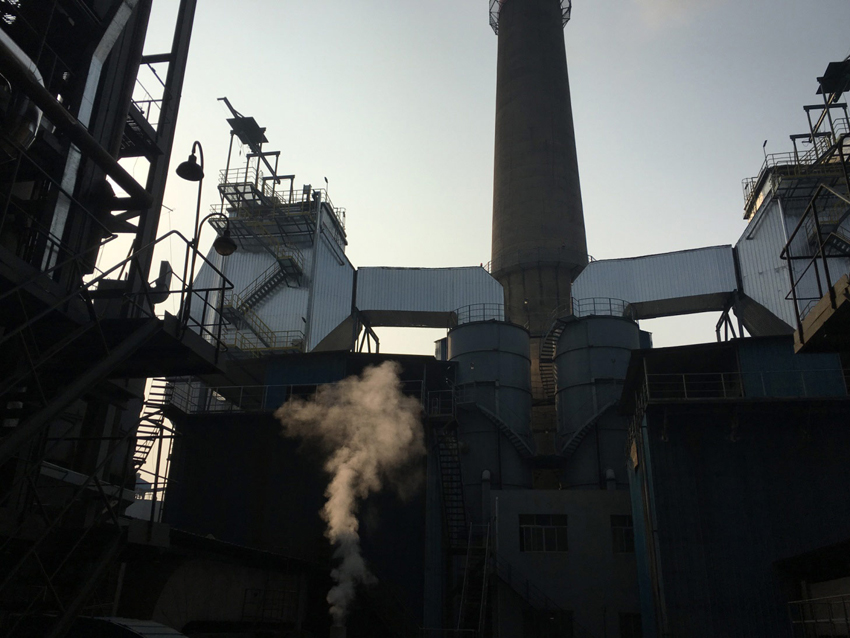

  #3-4爐超低改造爐完成并啟動調試

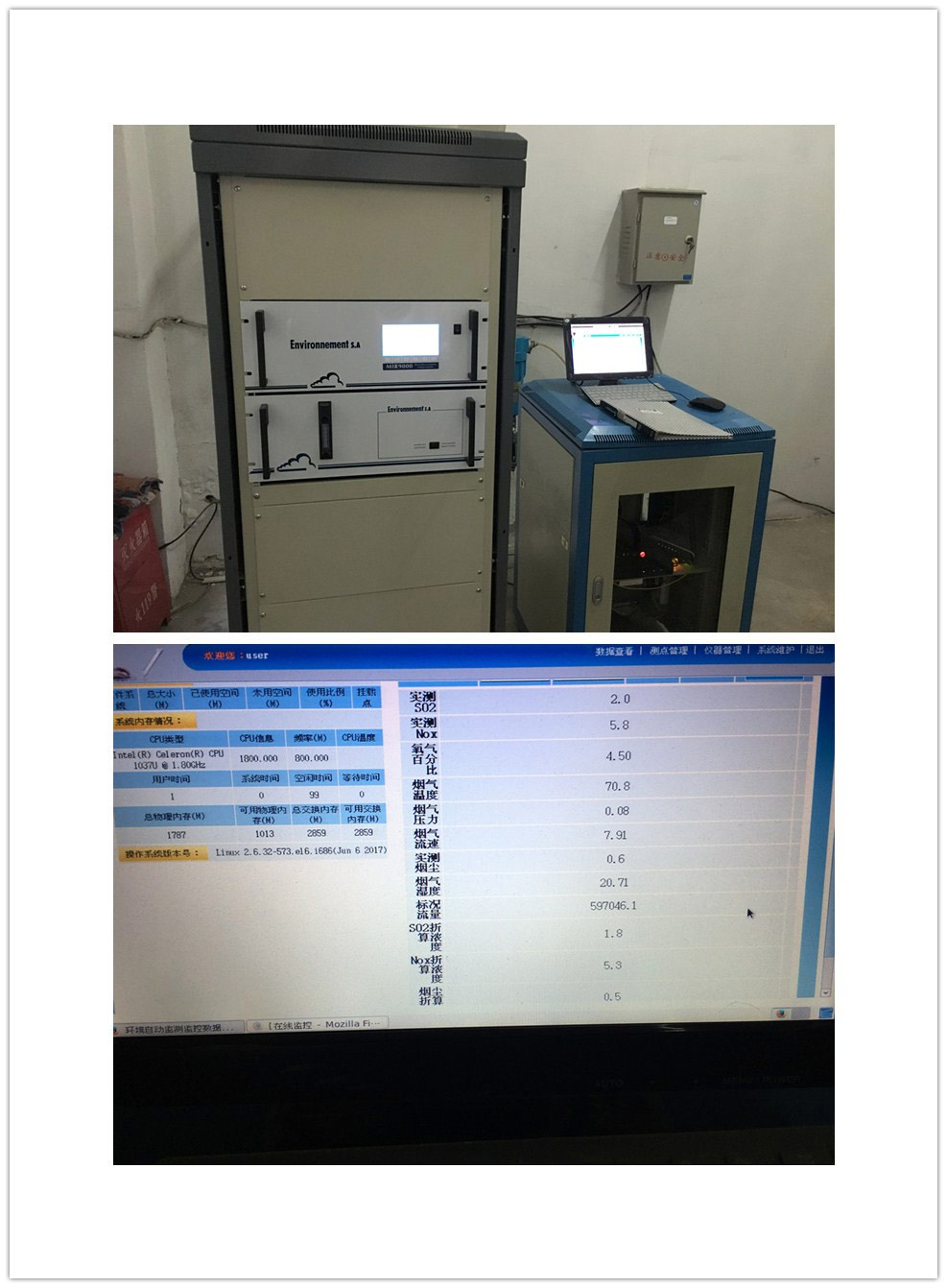

 煙囪超低CEMS系統安裝調試完成并投運

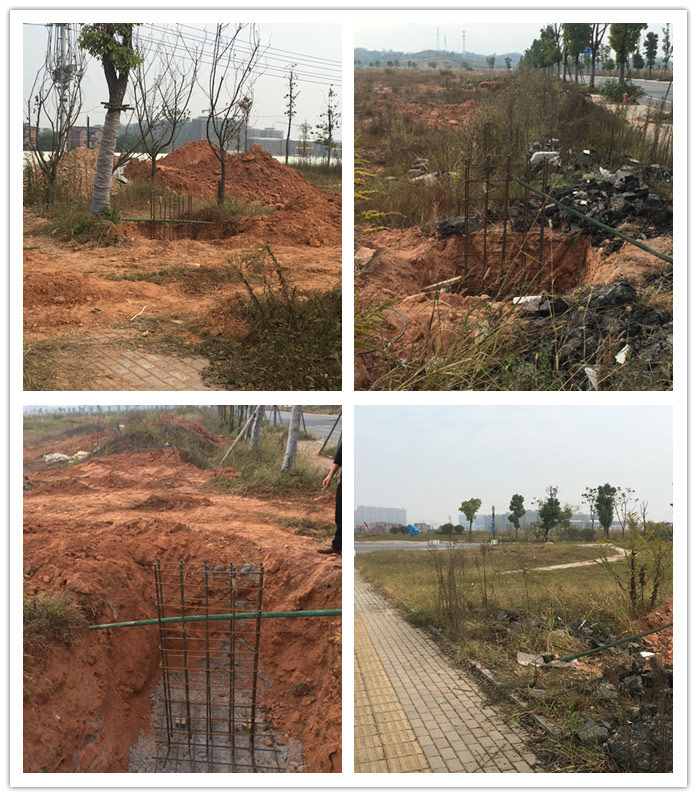

  熱網金瑞鴻支線土建施工

  【2017年11月主要工作計劃】

  1.熱網管道項目計劃

  ①計劃完成金瑞鴻支線工程所有土建支墩并完成部分管道預制。

  ②金瑞鴻支線甲供材料(鋼管、地埋管、托架、補償器)到貨安裝。

  ③完成北線晶鑫紙業、東大紙業廠內管道改造工程。

  ④完成4條零星支線圖紙設計以及海力支線改造工程圖紙設計。

  2.廠內第二階段擴建一爐一機

  ①待土建決算三方審計完畢,辦理完稅證明后才能啟動辦理不能產證申報。

  ②#7爐#5機項目預計11月份出具報告后,在年前可自行組織整體驗收工作。

  3.改造計劃

  ①計劃完成#3-4爐超低改造工程調試驗收工作。

  4.設計院資料計劃

  暫無

  5.招標計劃

  暫無招標計劃

  6、資金使用計劃

  ①計劃支付金瑞鴻支線工程甲供材料20%預付款。

  ②計劃付款金達支線工程竣工驗收及資料交付款。

  ③計劃付款仙鶴苑A標、B標、C標工程驗收款。

  ④計劃支付#3-4爐超低設備到貨及安裝調試款。

  ⑤計劃支付金瑞鴻支線部分甲供材料到貨款
