衢州東港環保熱電2017年9月份工程簡報

瀏覽次數: 1529

  【工程名稱】

  衢州東港環保熱電有限公司熱電聯產二期擴建第二階段、#1-6爐煙氣超低改造、供熱管網工程

  【工程概況】

  衢州東港環保熱電有限公司成立于2004年5月,注冊資本10000萬元,占地192畝,員工210余人。公司一期工程總投資3.5億元,總裝機容量為36MW,******熱負荷184.2噸/時,配備先進的DCS控制系統。二期擴建工程擬投資3.5億元,選用高溫高壓的150t/h循環流化床鍋爐3臺,配套18MW高溫高壓背壓機組2臺,改造一臺原有15MW次高溫次高壓抽凝機組為15MW高溫高壓背壓機組。第一階段已投資2億元建成2爐一機及改造原有15MW次高溫次高壓抽凝機組為15MW高溫高壓背壓機組,第二階段投資1.2億元新建1爐1機項目已于2015年6月開始實施,并在2017年1月并網發電,全廠最終形成7爐5機的生產規模,全廠裝機容量為72MW,平均供熱能力將達450t/h,******供熱量達550t/h。

  【本月工程完成情況】

  1.熱網管道工程

 ?、傩聳|線DN700管道圖紙設計完成,計劃延后。

  ②金瑞鴻支線完成管道安裝以及部分甲供材料招標文件發放,安裝招標節前完成,材料招標計劃節后開始。

  2.廠內第二階段擴建

  ①#7爐#5機土建工程決算外審初步結果已出,甲方提出明顯的疑義(與現場實際情況、與設計變更單、三方會簽聯系明顯不相符),消防驗收已通過,房產證在辦理中,預計10月底前提交到衢州市不動產中心。

 ?、?7爐#5機項目環保現場檢測已完成,目前在整理數據,預計10月份出報告;環??⒐を炇漳壳笆d不予受理,待新政實施后需企業自行組織驗收。

  3、超低改造

  #3-4爐超低改造完成情況

 ?、?3-4爐拆除工作已完成開始安裝

 ?、?3-4爐濕電安裝已完成,通過安裝驗收。

 ?、?3-4爐布袋除塵器已改造完成,單體調試完成。

 ?、?-4爐脫硫塔改造已完成,單體調試完成

  【相關問題反饋及跟蹤】

  【招標情況】

  1、熱網金瑞鴻支線DN400-300熱網管道土建及安裝工程招標

  【資金使用情況】

  1、 已支付2016-2017年度熱網壓力管道監檢費。

  2、 已支付均瑤牛奶支線工程驗收款55%。

  3、 已支付#7爐#5機剩余10%設計費。

  4、 已支付沈家仙鶴仙鶴苑支線C標段工程款10萬元。

  5、 已支付#1-2爐超低部分設備到貨及安裝款。

  【工程施工圖表資料】

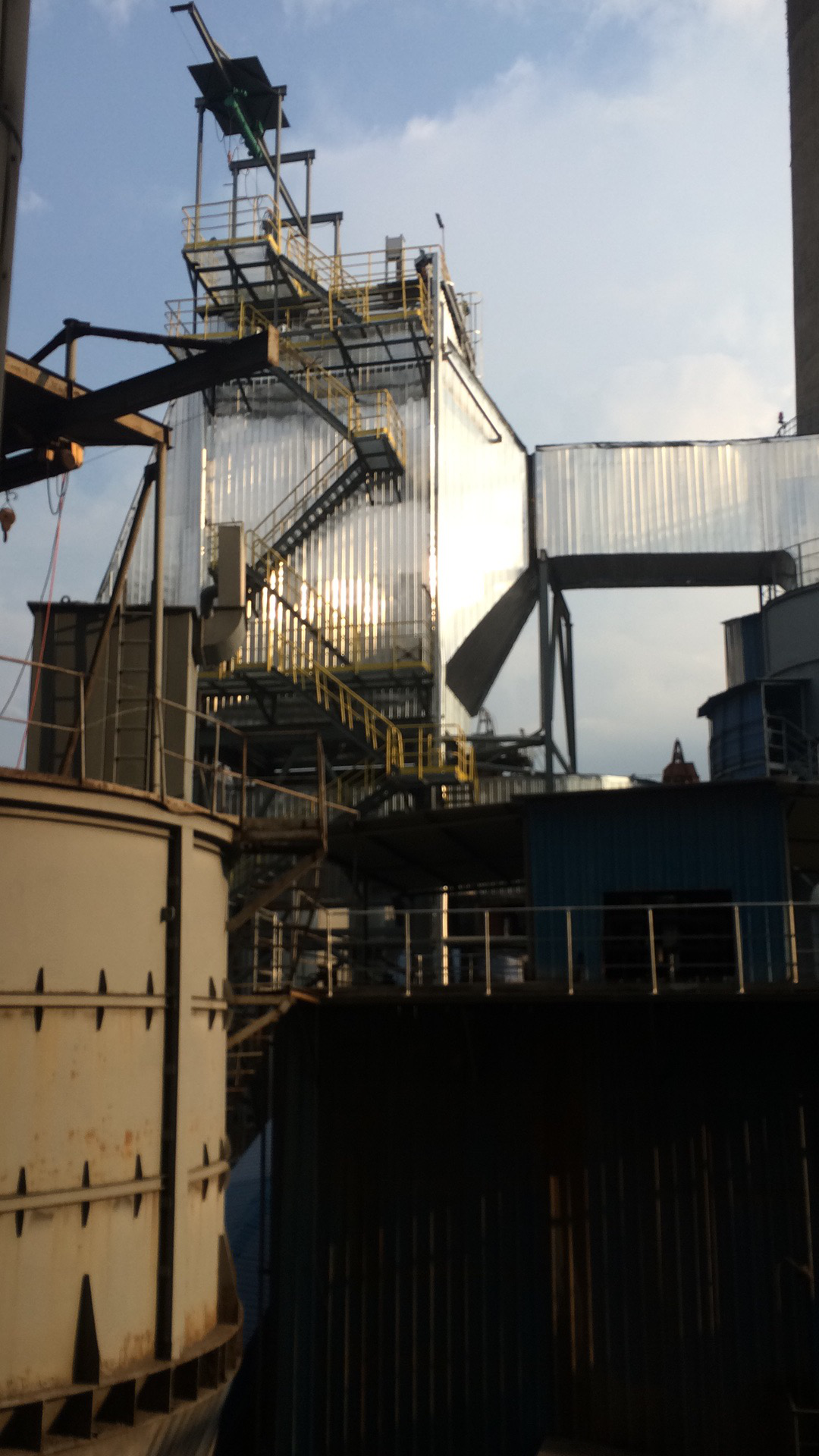

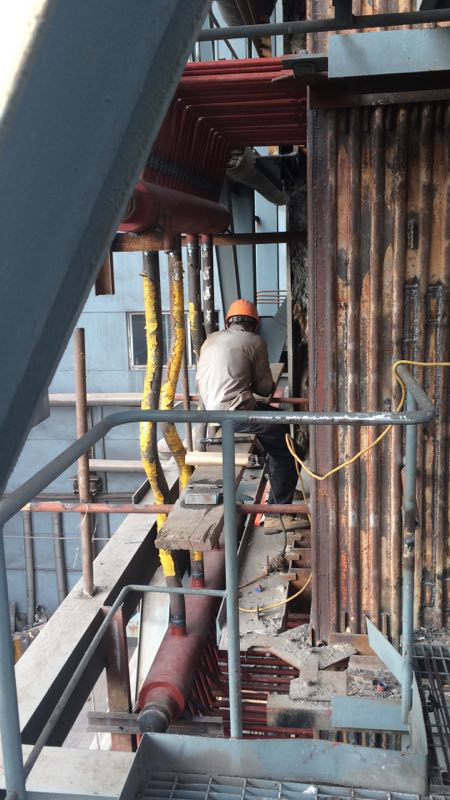

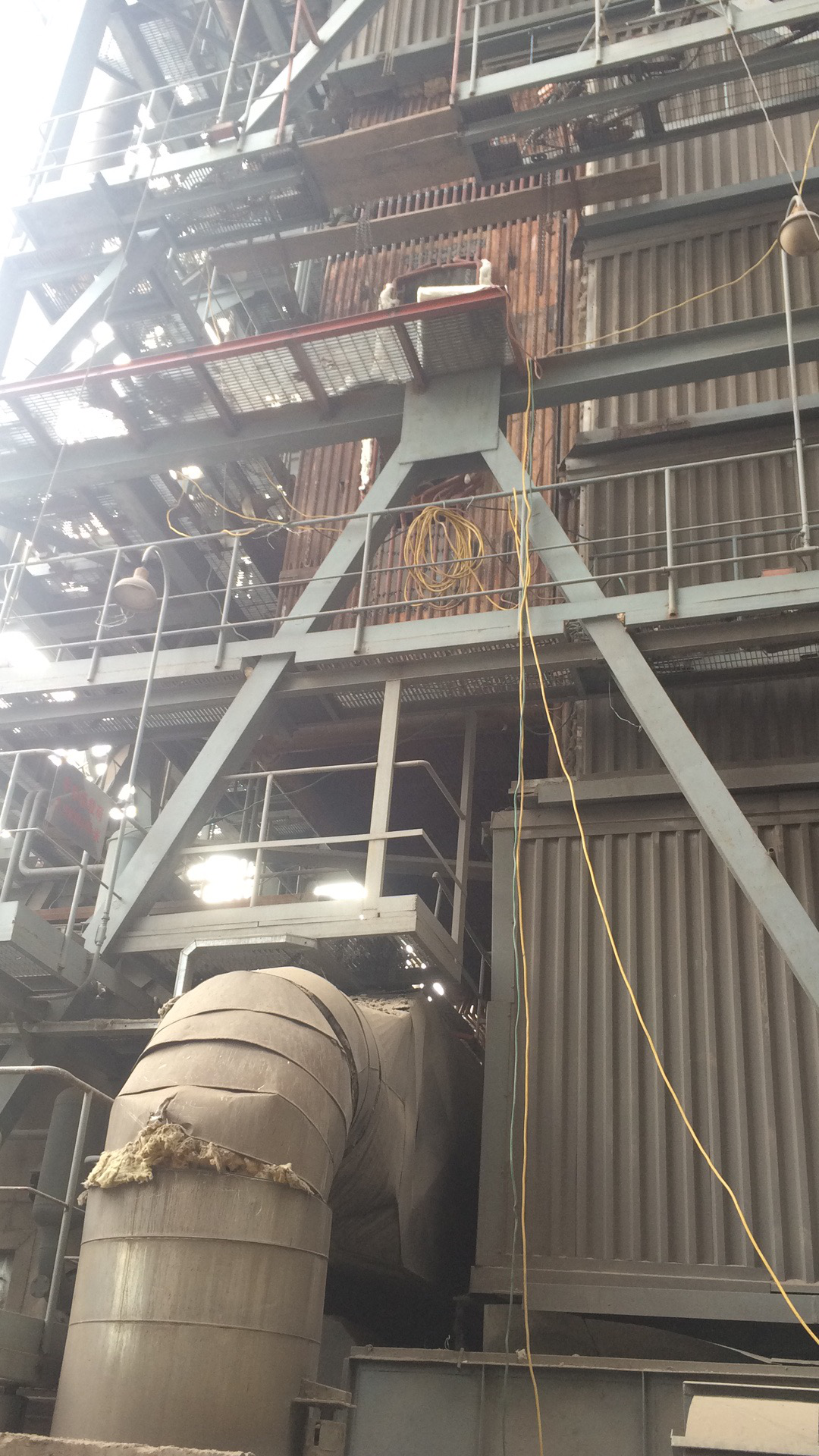

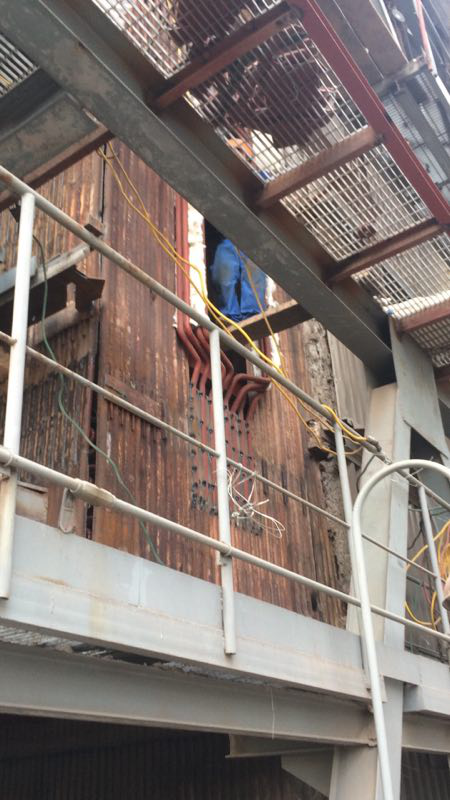

  #3-4爐超低改造爐內低氮及濕電改造

  【2017年10月主要工作計劃】

  1.熱網管道項目計劃

 ?、儆媱澖鹑瘌欀Ь€工程合同簽訂并進場施工。

 ?、谟媱澩瓿山鹑瘌欀Ь€所有甲供材料招標并簽訂合同。

  2.廠內第二階段擴建一爐一機

  ①跟進建筑物不動產證的辦理,預計年底辦完。

 ?、?7爐#5機項目完成環境監理報告后,落實環保單項驗收。

  3.改造計劃

  ①計劃完成#3-4爐低氮改造100%安裝工作。

  ②計劃完成#3-4爐低氮改造超水壓試驗工作

 ?、塾媱澩瓿?3-4爐低氮改造、濕電安裝單體調試工作

 ?、萦媱澩瓿?3-4爐煙氣超低排放改造聯動調試工作

 ?、抻媱澱絾?3-4爐試運行工作

  4.設計院資料計劃

  暫無

  5.招標計劃

 ?、儆媱澩瓿山鹑瘌欀Ь€(鋼管、地埋管、補償器、閥門、保溫材料)等招標工作

  6、資金使用計劃

  ①計劃支付金瑞鴻支線工程30%預付款以及甲供材料20%預付款。

 ?、谟媱澑犊罱疬_支線工程竣工驗收及資料交付款。

 ?、塾媱澑犊钕生Q苑A標、B標、C標工程驗收款。

 ?、苡媱澲Ц?1-2爐除塵器改造調試驗收款。

 ?、萦媱澲Ц?1-2爐超低改造安裝調試款。

 ?、抻媱澲Ц?3-4爐超低設備到貨款。
