衢州東港環保熱電2017年11月份工程簡報

瀏覽次數: 1716

  【工程名稱】

  衢州東港環保熱電有限公司熱電聯產二期擴建第二階段、#1-6爐煙氣超低改造、供熱管網工程

  【工程概況】

  衢州東港環保熱電有限公司成立于2004年5月,注冊資本10000萬元,占地192畝,員工210余人。公司一期工程總投資3.5億元,總裝機容量為36MW,******熱負荷184.2噸/時,配備先進的DCS控制系統。二期擴建工程擬投資3.5億元,選用高溫高壓的150t/h循環流化床鍋爐3臺,配套18MW高溫高壓背壓機組2臺,改造一臺原有15MW次高溫次高壓抽凝機組為15MW高溫高壓背壓機組。第一階段已投資2億元建成2爐一機及改造原有15MW次高溫次高壓抽凝機組為15MW高溫高壓背壓機組,第二階段投資1.2億元新建1爐1機項目已于2015年6月開始實施,并在2017年1月并網發電,全廠最終形成7爐5機的生產規模,全廠裝機容量為72MW,平均供熱能力將達450t/h,******供熱量達550t/h。

  【本月工程完成情況】

  1.熱網管道工程

  ①金瑞鴻支線已完成90% DN400管道的吊裝及40% DN300管道的預制,土建支墩已澆筑完成90%。

  ②為緩解北線主管網壓力,已基本完成北線東大紙業、晶鑫紙業接口改造工作,待企業具備停產條件后碰頭。

  ③完成三家熱網零星支線工程的招標(密封報價)工作。

  ④已完成沈家仙鶴供熱管道所有標段的工程結算工作。

  2.廠內第二階段擴建

  ①#7爐#5機土建工程決算第三方審計進行中,房產證辦理手續需決算完稅后才能辦理。

  ②#7爐#5機項目環保現場檢測報告已出,本月22日已完成二期擴建項目竣工環保驗收工作,初步驗收通過。

  3、超低改造

  ①#1-6爐超低改造工程已全部完成,超低煙囪在線監測CEMS系統更換也已完成,驗收組專家提出,根據目前相關文件未要求對超低改造進行整體驗收,但需對改造后的煙囪在線監測CEMS系統進行現場監測比對驗收。

  【相關問題反饋及跟蹤】

  【招標情況】

  1、完成三家熱網零星支線工程密封報價

  【資金使用情況】

  1、 已支付金瑞鴻支線工程甲供材料20%預付款。

  2、 已支付#1-4爐超低改造調試款。

  3、 已付款仙鶴苑C標工程驗收款。

  4、 已支付#7爐本體安裝竣工資料及監檢報告交付款10%。

  5、 已支付部分熱網零星工程驗收款及資料交付款。

  6、 已支付仙鶴三花廠改造工程竣工結算款。

  【工程施工圖表資料】

  二期擴建項目竣工環保驗收會

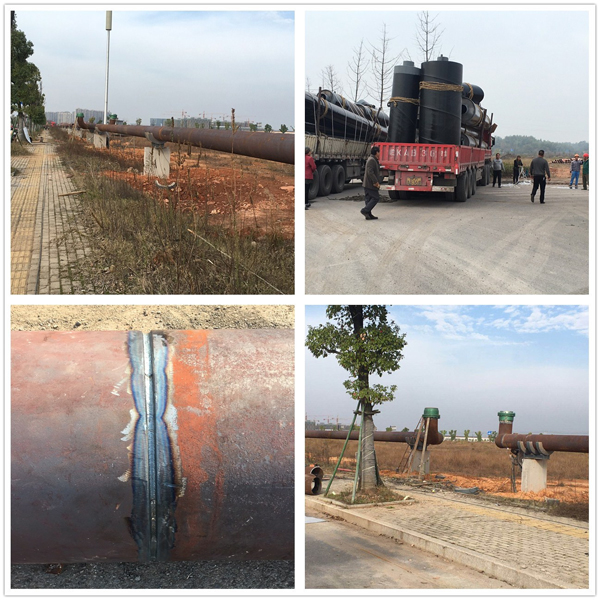

  熱網金瑞鴻支線施工

  【2017年12月主要工作計劃】

  1.熱網管道項目計劃

  ①計劃完成金瑞鴻支線管道建設工程,月底前具備供熱條件。

  ②計劃完成北線晶鑫紙業、東大紙業廠內管道改造工程碰頭工作并投入運行。

  ③計劃完成海力支線改造工程圖紙設計及工程招標及進場施工。

  ④計劃完成部分熱網零星支線建設工程。

  2.廠內第二階段擴建一爐一機

  ①待土建決算三方審計完畢,辦理完稅證明后啟動辦理不能產證申報。

  3.改造計劃

  ①計劃完成#1-6爐超低改造工程煙囪在線監測CEMS系統現場監測比對驗收工作。

  4.設計院資料計劃

  暫無

  5.招標計劃

  暫無招標計劃

  6、資金使用計劃

  ①計劃支付金達支線工程竣工驗收及資料交付款。

  ②計劃支付仙鶴苑A標、B標工程驗收款。

  ③計劃支付#1-6爐部分超低改造項目調試驗收款。

  ④計劃支付仙鶴廠內DN200管道改造工程款

  ⑤計劃支付#7爐#5機環保監測報告出具及發票到位后的余款。
