衢州東港環保熱電2017年5月份工程簡報

瀏覽次數: 1473

  【工程名稱】

  衢州東港環保熱電有限公司熱電聯產二期擴建第二階段、#1-6爐煙氣超低改造、供熱管網工程

  【工程概況】

  衢州東港環保熱電有限公司成立于2004年5月,注冊資本10000萬元,占地192畝,員工210余人。公司一期工程總投資3.5億元,總裝機容量為36MW,******熱負荷184.2噸/時,配備先進的DCS控制系統。二期擴建工程擬投資3.5億元,選用高溫高壓的150t/h循環流化床鍋爐3臺,配套18MW高溫高壓背壓機組2臺,改造一臺原有15MW次高溫次高壓抽凝機組為15MW高溫高壓背壓機組。第一階段已投資2億元建成2爐一機及改造原有15MW次高溫次高壓抽凝機組為15MW高溫高壓背壓機組,第二階段投資1.2億元新建1爐1機項目已于2015年6月開始實施,并在2017年1月并網發電,全廠最終形成7爐5機的生產規模,全廠裝機容量為72MW,平均供熱能力將達450t/h,******供熱量達550t/h。

  【本月工程完成情況】

  1.熱網管道工程

 ?、偕蚣蚁生Q供熱管道B、C管溝標段已于5月20日全線貫通,目前剩余東跡大道兩側部分管溝鋼筋混泥土路面澆筑及部分疏水井制作;沿線管道排潮管基本在非機動車道內,因市政道路改造部分管線還未放樣完成,排潮管引至綠化帶工作還不具備條件。

 ?、诰幣D讨Ь€目前已完成均瑤廠內管道安裝及DN350段約400米管道安裝,目前剩余架空管道約450米土建支墩開始開挖及3處過馬路地埋。

  2.廠內第二階段擴建

  ①#7爐#5機安裝工程竣工資料已交付,省特檢院監檢報告。

 ?、?7爐#5機土建工程正在內審中。

 ?、坌陆号镆呀桓渡a使用。

  ④#7爐#5機項目環?,F場監測完成。

  3、超低改造及#3機節能改造

 ?、僖淹瓿?6爐超低改造72+24小時試運行。

 ?、?1-2爐超低改造低氮部分已完成省煤器安裝、二次風管及其水冷壁讓管安裝、包墻接長安裝、催化劑梁安裝、包墻密封基本完成、包墻上催化劑門孔安裝基本完成、包墻至空預器煙道基本完成。

 ?、?#2#爐脫硫塔改造已完成增加一層塔盤安裝完成;噴頭安裝完成;玻璃鱗片修補完成。

 ?、?#2#爐濕電已完成鋼架安裝、濕電殼體安裝、濕電進出口煙道安裝基本完成;工藝水箱、循環水箱安裝就位完成;配電柜就位;水泵安裝中;3#4#濕電基礎完成,水箱及泵基礎施工中。

 ?、?3機技能技術改造已完成基礎澆筑養護,目前汽輪機返廠大修還未完成。

  【相關問題反饋及跟蹤】

  【招標情況】

  1、本月無項目招標

  【資金使用情況】

  1、 已支付#1-2爐超低改造設備到貨款。

  2、 已支付#3機節能改造合同預付款。

  3、 已支付#7爐#5機環保監測費50%。

  4、 已支付#6爐超低改造監理費。

  5、 已支付新建煤棚5%驗收款。

  6、 已支付部分工程質保金。

  【工程施工圖表資料】

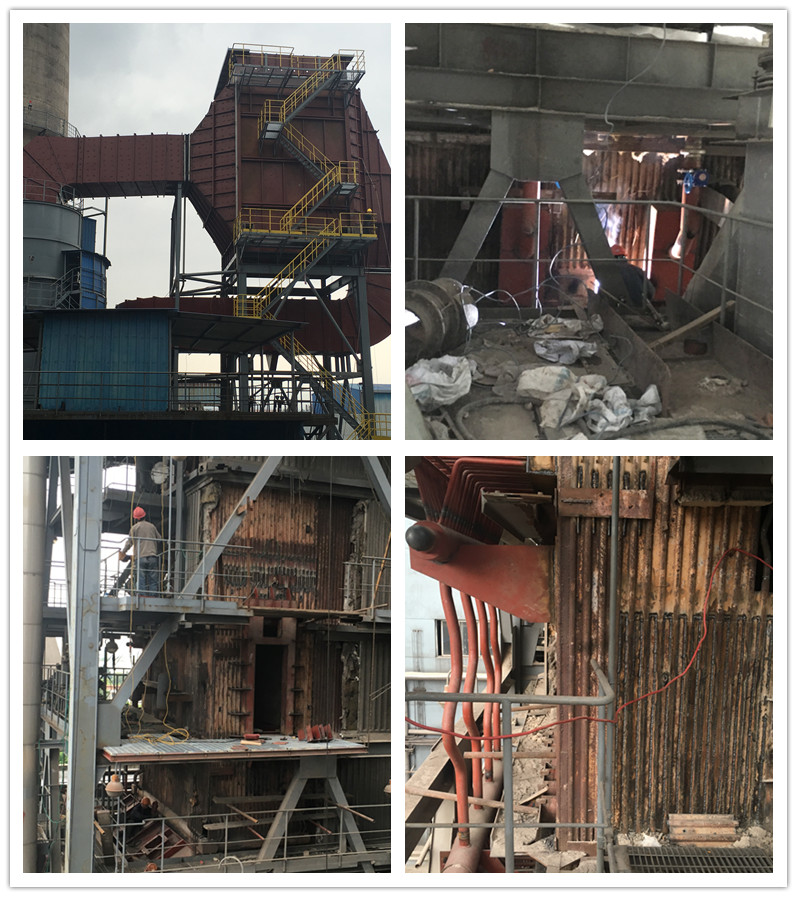

  #1-2爐超低改造

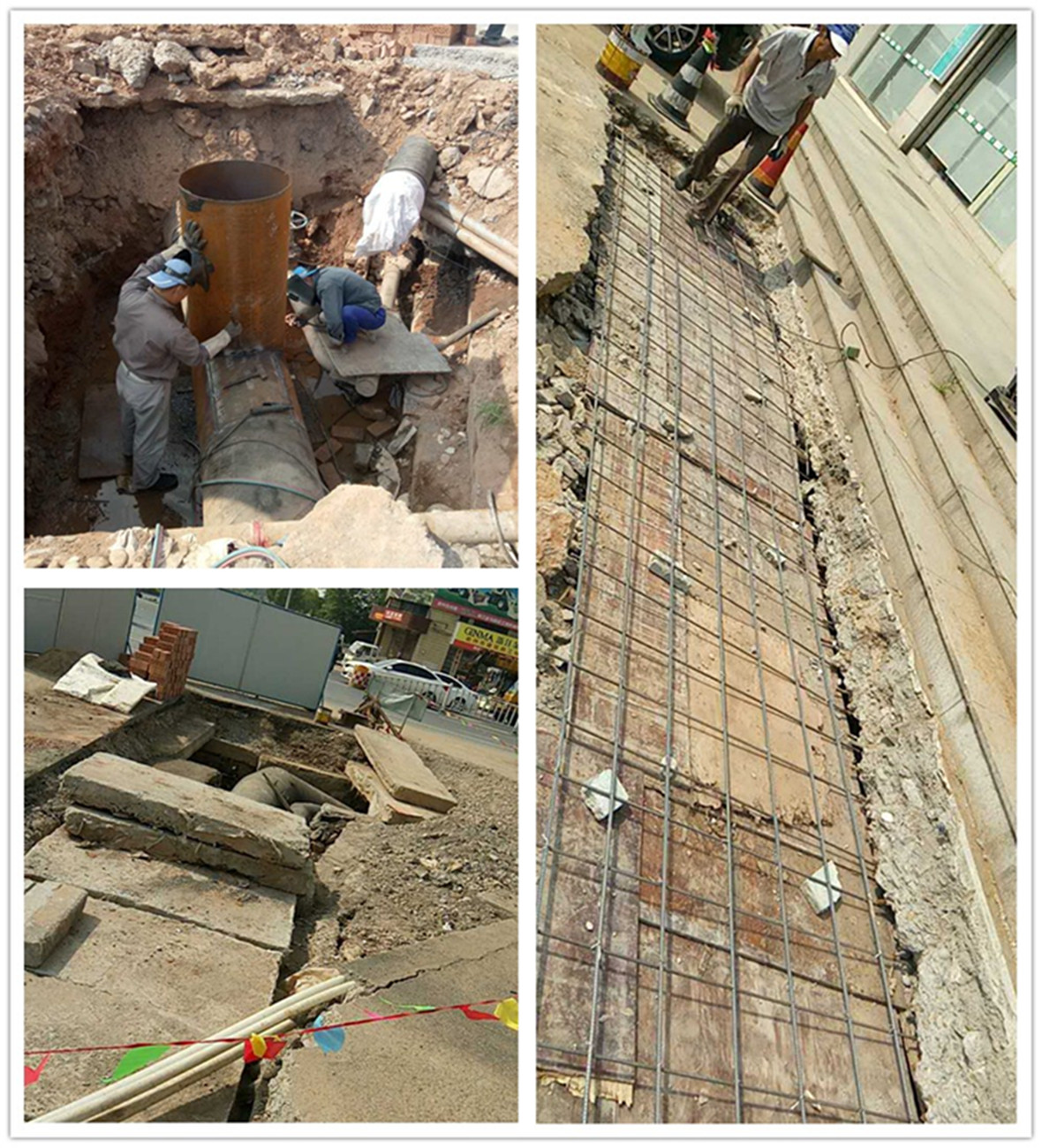

  仙鶴煤改汽管道閥門井施工及地面恢復

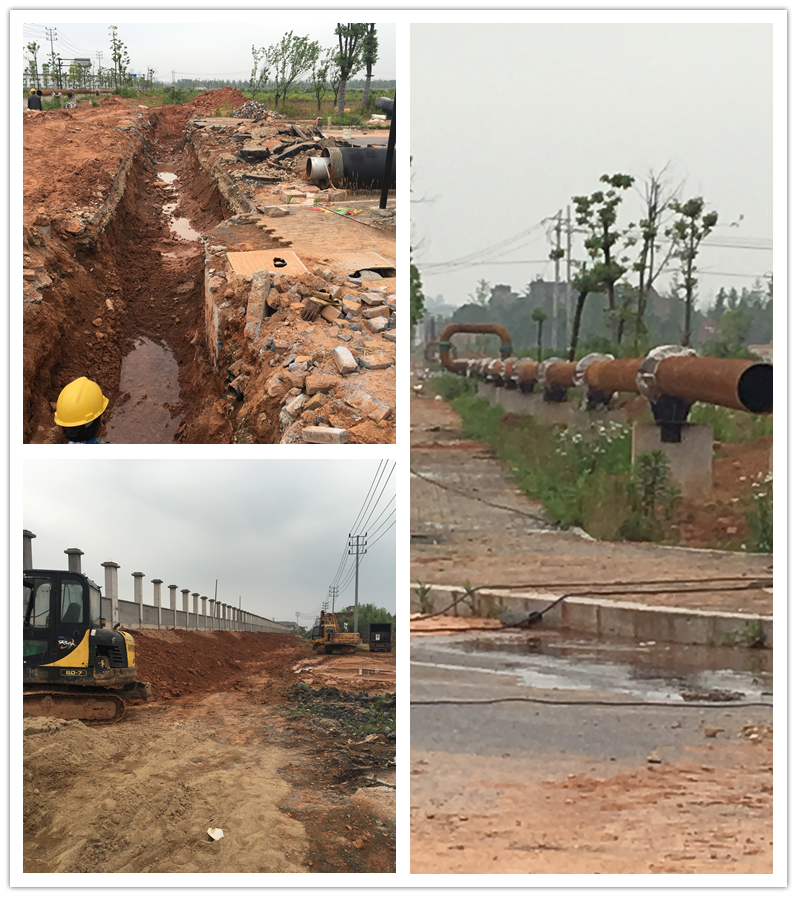

  熱網均瑤牛奶支線

  【2017年6月主要工作計劃】

  1.熱網管道項目計劃

 ?、偕蚣蚁生Q供熱管道目前根據仙鶴廠區內管道建設進度,預計月底完成,考慮到周邊生活區,待仙鶴廠區內管道接通后一起吹掃。

  ②均瑤牛奶支線計劃完成剩余架空管道安裝及3處過馬路地埋,月底前具備管道試驗及吹掃條件。

 ?、塾媱澛鋵崠|線新建DN700管道前期設計工作。

  2.廠內第二階段擴建一爐一機

 ?、儆媱澩两⒐Q算內審完成,送第三方機構審計,并交付相關竣工資料。

 ?、谛陆ㄓ媱澝号锝桓犊⒐べY料。

  ③待土建竣工資料交付完后開始組織消防驗收。

 ?、?7爐#5機項目計劃環保監測報告完成,根據監測數據監理單位提供環境監理報告。

  3.改造計劃

 ?、儆媱澩瓿?#2#爐超低低氮改造包墻下集箱安裝、水壓試驗、中心筒接長安裝、澆注料施工、吹灰器及其管道安裝、保溫施工、平臺欄桿恢復、熱控系統安裝、烘爐后催化劑安裝、調試,具備啟動條件

  ②計劃#1-2爐超低改造濕電完成玻璃鱗片施工、濕電內件安裝、水系統安裝、電儀安裝調試、保溫,具備通煙氣條件。

 ?、塾媱?-2爐超低改造脫硫部分完成調試工作,具備通煙氣條件。

 ?、苡媱?3機返廠大修完成并發貨至現場開始汽輪機就位安裝。

  4.設計院資料計劃

  暫無

  5.招標計劃

 ?、俑鶕团欧乓?,計劃開始現有2臺煙囪環保在線監測系統(CEMS)招標工作。

  6、資金使用計劃

 ?、儆媱澑犊?10KV升壓站安裝工程竣工資料交付款10%。

  ②計劃付款金達支線工程竣工驗收及資料交付款。

 ?、塾媱澑犊钕生Q苑A標、B標、C標及過鐵路地埋管施工工程驗收款。

 ?、苡媱澲Ц?7爐#5機竣工結算款(監檢報告未交付)。

 ?、萦媱澲Ц哆^鐵路涵管施工完工后驗收款(發票未開)。

 ?、抻媱澲Ц?5、6爐超低改造調試驗收款。

 ?、哂媱澲Ц?3機土建基礎驗收款及設備到貨款。
