衢州東港環保熱電2017年4月份工程簡報

瀏覽次數: 1452

  【工程名稱】

  衢州東港環保熱電有限公司熱電聯產二期擴建第二階段、#1-6爐煙氣超低改造、供熱管網工程

  【工程概況】

  衢州東港環保熱電有限公司成立于2004年5月,注冊資本10000萬元,占地192畝,員工210余人。公司一期工程總投資3.5億元,總裝機容量為36MW,******熱負荷184.2噸/時,配備先進的DCS控制系統。二期擴建工程擬投資3.5億元,選用高溫高壓的150t/h循環流化床鍋爐3臺,配套18MW高溫高壓背壓機組2臺,改造一臺原有15MW次高溫次高壓抽凝機組為15MW高溫高壓背壓機組。第一階段已投資2億元建成2爐一機及改造原有15MW次高溫次高壓抽凝機組為15MW高溫高壓背壓機組,第二階段投資1.2億元新建1爐1機項目已于2015年6月開始實施,并在2017年1月并網發電,全廠最終形成7爐5機的生產規模,全廠裝機容量為72MW,平均供熱能力將達450t/h,******供熱量達550t/h。

  【本月工程完成情況】

  1.熱網管道工程

  ①沈家仙鶴供熱管道B標段目前已完成穿東跡大道,東跡大道南側因涉及長輸局光纜,該處暫時先不施工。

  ②沈家仙鶴供熱管道B標段農行以北約40米因地下有長輸局光纜影響及市政管道管線,需開挖加深至3.5米才能通過。

  ③目前沈家仙鶴供熱管道B標段剩余農行東面、南面2段未施工,剩余未施工段約120米。

  ④仙鶴苑C標目前已完成圖紙內所有管溝開挖及管道下埋,目前剩余設計變更增加部分。

  ⑤均瑤牛奶支線目前已完成支墩基礎澆筑約40%,支柱澆筑約25%,并完成40米桁架預制。

  2.廠內第二階段擴建

  ①#7爐#5機安裝工程已完成竣工結算,目前陸續在交付相關竣工資料。

  ②土建消缺及掃尾也已基本結束,4月25日組織質檢單位、監理單位、施工單位、設計單位等相關驗收部門進行土建整體驗收。

  ③新建煤棚周邊配套給排水、道路及沉淀池已全部完成,場地開始填煤矸石。

  ④#7爐#5機項目環保監測驗收工作已對接完成,準備簽訂合同。

  3、超低改造及#3機節能改造

  ①#6爐超低改造已于3月底前全部完成,#6爐一次風機振動大問題已臨時消缺處理完,#6爐已于4月21日投入運行,目前三臺高溫高壓機組運行。

  ②#1-2爐超低改造施工單位已于4月20日進場準備。

  ③#1-2爐低氮改造已開始保溫及省煤器拆除。

  ④#1-2爐濕電改造已開始基礎澆筑、鋼架制作防腐及殼體拼接。

  ⑤#3機節能改造合同已簽訂,預計本月底前進場開始舊機拆除

  【相關問題反饋及跟蹤】

  1、沈家仙鶴供熱管道B標段途徑東跡大道(原衢州市老國道進出口),涉及軍隊、國防、民用光纜協調問題基本解決。

  【招標情況】

  1、本月完成#3機節能改造EPC總承包工程議標工作。

  【資金使用情況】

  1、 已支付110KV升壓站安裝工程驗收款。

  2、 已支付熱網均瑤牛奶支線工程預付款

  3、 已支付仙鶴苑B、C標工程進度款。

  4、 已支付沈家仙鶴供熱管道過東跡大道涉及國防光纜防護費。

  【工程施工圖表資料】

  #1-2爐超低改造(低氮改造)

  #1-2爐超低改造(濕電改造)

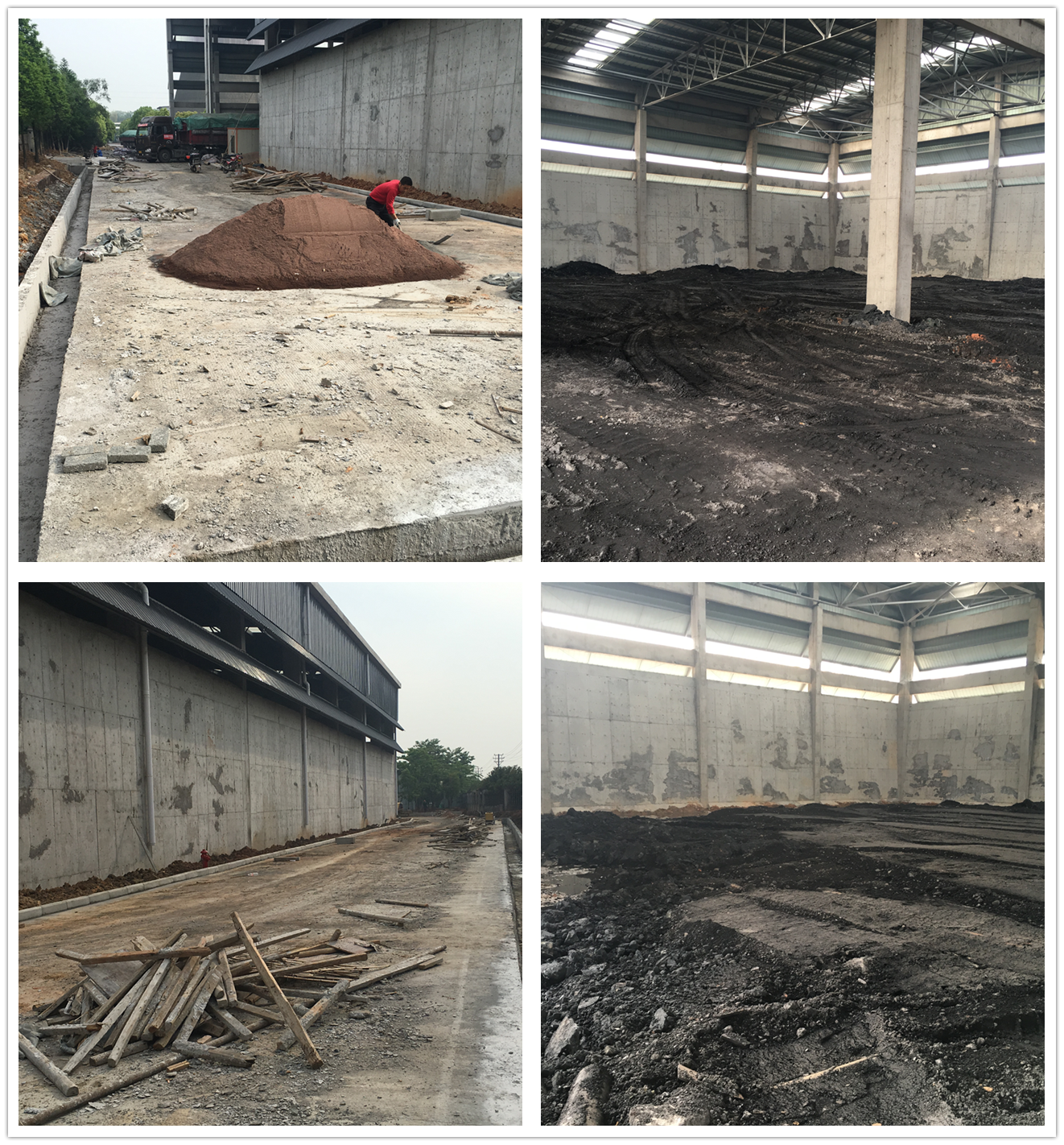

  #新建煤棚內場地回填平整及周邊配套完成情況

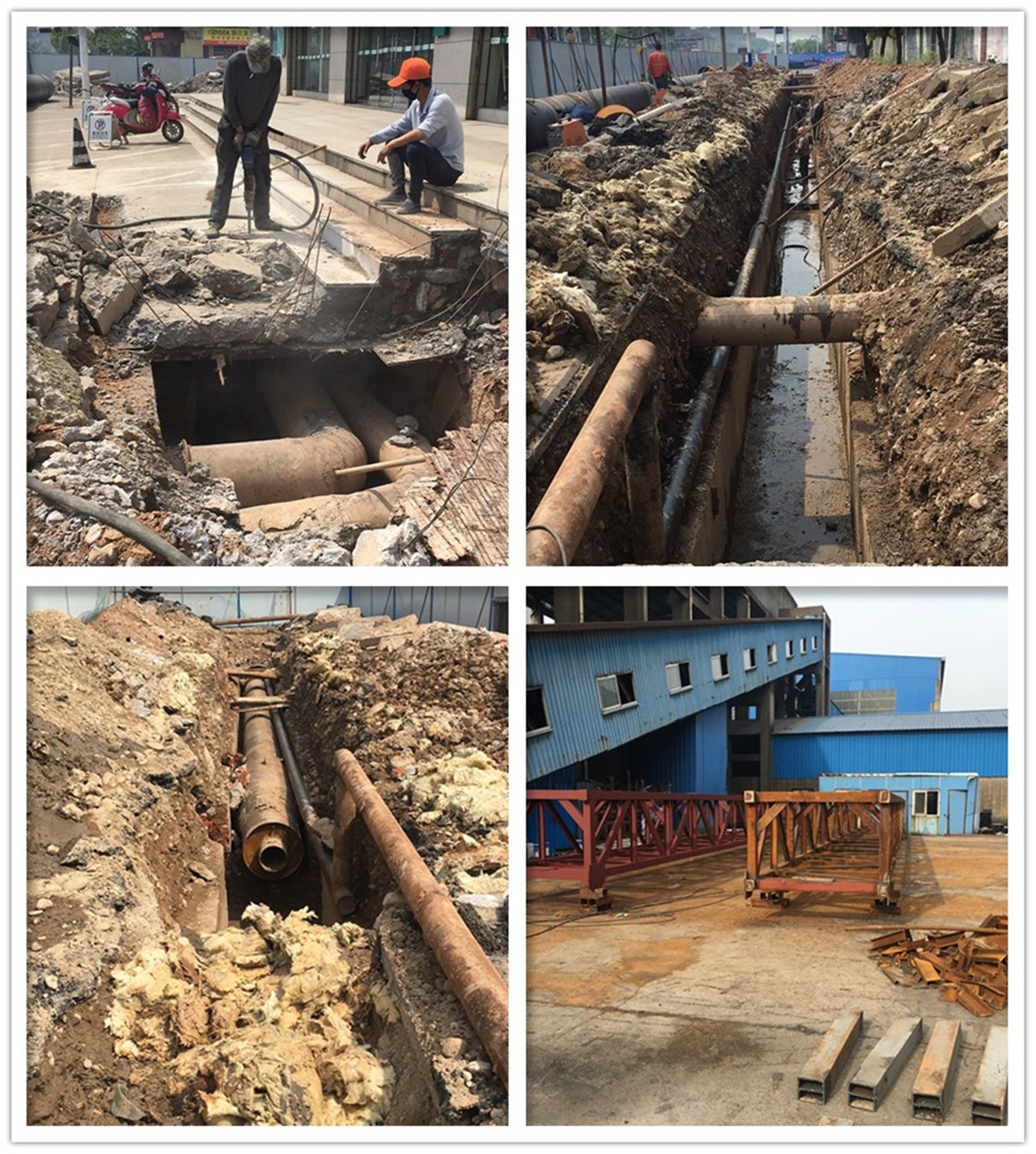

  仙鶴煤改汽工程管溝段施工

  【2017年5月主要工作計劃】

  1.熱網管道項目計劃

  ①沈家仙鶴供熱管道根據目前實際情況,預計仙鶴苑C標段在5月10日前基本能完成,B標段目前難度******的是農業銀行兩側,預計在5月中下旬前完成。

  ②均瑤牛奶支線前期因周邊村民阻擾施工相關政策協調,影響整體進度,預計5月底前完成土建支墩及部分管道安裝工作。

  2.廠內第二階段擴建一爐一機

  ①土建竣工驗收已完成,5月上旬完成部分小缺陷處理及場地清理工作,下一步開始竣工審計決算。

  ②#7爐#5機項目預計在5月中下旬進行環保驗收監測工作。

  3.改造計劃

  ①計劃完成#6爐超低改造72+24小時試運行。

  ②計劃#1-2爐超低改造濕電完成鋼支架、殼體及本體、煙道、爬梯平臺等的安裝工作。

  ③計劃#1-2爐超低改造爐內低氮完成爐膛拆除、省煤器拆除、爐膛讓管安裝、二次風管安裝、低溫省煤器安裝、催化劑鋼架安裝、二次風密封盒安裝及部分高溫省煤器、中心筒、包墻安裝。

  ④計劃#-2爐超低改造脫硫部分進場施工,完成托盤及噴嘴安裝。

  ⑤計劃完成#3機節能改造項目舊機拆除及汽輪機基礎。

  4.設計院資料計劃

  暫無

  5.招標計劃

  ①暫無招標計劃

  6、資金使用計劃

  ①計劃付款110KV升壓站安裝工程竣工資料交付款10%。

  ②計劃付款金達支線工程竣工驗收及資料交付款。

  ③計劃付款仙鶴苑A標、過鐵路地埋管施工工程驗收款。

  ④計劃支付#7爐#5機竣工結算款。

  ⑤計劃支付過鐵路涵管施工完工后驗收款。

  ⑥計劃支付#6爐超低改造調試驗收款。

  ⑦計劃支付#1-2爐超低改造設備到貨款。

  ⑧計劃支付#3機節能改造合同預付款。
